計畫評核術(PERT)達成的機率計算
活動悲觀時間36天,正常時間21天,樂觀時間6天,
標準差是多少?平均值(mean)是多少?那麼活動在26天內完成的機率為?(附表為標準常態分配表)
平均值(Mean) = (P+4M+O)/6 =( 36+4*21+6)/6=21
標準差(σ, Standard Deviation) = (P-O)/6 =(36-6)/6=5
變異數(Variance) =((P-O)/6)^2 = 25
設LF為專案目標需求完成日期
設EF為專案mean的時間(也就是50%機率)
z = (LF-EF)/σ = (26-21)/5 =1

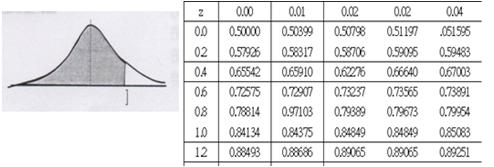

查Z表得知 z=1時為 0.84134
也就是從0天~26天的含蓋面積 = 84.1%
也就是26天完成的機率為 84.1%

|
